Przerwy technologiczne na budowie — znaczenie i planowanie


Przerwy technologiczne na budowie to kluczowy element, który może zadecydować o trwałości i bezpieczeństwie całej konstrukcji. Ich ignorowanie prowadzi do poważnych problemów, takich jak pęknięcia tynków czy trwałe odkształcenia. Dlatego warto wiedzieć, jak efektywnie zaplanować te pauzy, aby materiały mogły osiągnąć swoje optymalne parametry fizykochemiczne. Zrozumienie znaczenia przerw technologicznych pozwoli Ci nie tylko uniknąć kosztownych usterek, ale także przyspieszyć tempo budowy, zachowując jednocześnie wysoką jakość wykonania. Odkryj, jakie konkretne przerwy są niezbędne i jak wpływają na wytrzymałość Twojego budynku.

Przerwy technologiczne na budowie — znaczenie i planowanie

Czym są przerwy technologiczne na budowie?

Znaczenie przerw technologicznych na budowie
AspektCelKonsekwencja braku
Trwałość konstrukcjiUniknięcie uszkodzeń elementówWady konstrukcyjne
Zdrowie mieszkańcówUniknięcie wprowadzenia się do 'mokrego' domuProblemy zdrowotne
Organizacja budowyUmożliwienie kolejnych etapów pracBrak możliwości kontynuacji

Przerwy technologiczne to celowo zaplanowane pauzy w procesie budowy, podczas których prace zostają wstrzymane. Ich obecność jest kluczowa, by wykorzystywane materiały mogły osiągnąć zakładane parametry fizykochemiczne. Dzięki nim:

  • spoiwa wiążą prawidłowo,
  • wilgoć odparowuje,
  • konstrukcja zyskuje pełną wytrzymałość.

Efektywne zarządzanie inwestycją wymaga uwzględnienia tych etapów już na etapie planowania. Odpowiednie dawkowanie czasu zapobiega przedwczesnemu obciążaniu surowych elementów, co znacznie minimalizuje ryzyko powstawania uszkodzeń mechanicznych czy poważnych wad wykonawczych. Uwzględnienie sezonowania dotyczy nie tylko surowego stanu budynku, ale również prac wykończeniowych. Właściwie przygotowany harmonogram pozwala wykorzystać przestoje na zadania, które nie kolidują z bieżącymi pracami, co optymalizuje tempo wznoszenia obiektu.

Zaniechanie tych okresów jest ryzykowne i często skutkuje:

  • pęknięciami tynków,
  • trwałymi odkształceniami konstrukcji,
  • przewlekłymi problemami z wilgocią.

Finalnie, cierpliwość pozwalająca na pełną stabilizację materiałów to najlepsza inwestycja w trwałość i bezpieczeństwo przyszłych mieszkańców.

Jak przerwy technologiczne wpływają na wytrzymałość konstrukcji?

Wytrzymałość każdej konstrukcji jest ściśle uzależniona od tempa wiązania użytych materiałów. W przypadku betonowych elementów kluczowy jest okres 28 dni potrzebny na pełne dojrzewanie mieszanki. Ignorowanie tego czasu i zbyt wczesne obciążanie konstrukcji niesie za sobą ryzyko powstawania mikropęknięć, które nieodwracalnie naruszają jej wewnętrzną strukturę.

Równie istotne jest dbanie o odpowiednią wilgotność betonu, gdyż ma ona bezpośredni wpływ na żywotność całego budynku. Zbyt pośpieszne przystępowanie do prac izolacyjnych czy murowych zamyka drogę przed odparowaniem wody technologicznej. Uwięziona wilgoć drastycznie obniża skuteczność termoizolacji, utrudnia uzyskanie szczelności przeciwwodnej i negatywnie odbija się na jakości późniejszych wykończeń.

Wprowadzenie niezbędnych przerw technologicznych to najprostszy sposób, by uniknąć problemów z zawilgoceniem ścian i rozwojem grzybów czy pleśni. Cierpliwe sezonowanie materiałów pozwala ustabilizować strukturę budynku, co skutecznie minimalizuje ryzyko niepożądanych odkształceń. Inwestycja czasu w przestrzeganie tych etapów to gwarancja solidności konstrukcji oraz jej wysokiej odporności na lata codziennego użytkowania.

Jakie przerwy technologiczne są konieczne po betonowaniu?

Po wylaniu betonu musisz uzbroić się w cierpliwość, ponieważ czas oczekiwania zależy od typu konstrukcji. W przypadku ław fundamentowych murowanie ścian można rozpocząć dopiero po upływie od dwóch do trzech dób, poświęconych na niezbędną pielęgnację. Jeśli natomiast budujesz słupki pod wieniec lub sam wieniec żelbetowy, warto wstrzymać się z montażem więźby dachowej przez minimum dwa tygodnie.

Standardowy czas potrzebny na pełne rozszalowanie stropów wynosi 28 dni, choć dokumentacja projektowa często dopuszcza wcześniejsze usunięcie podpór, o ile beton uzyska wymagane parametry nośności. Inaczej sytuacja wygląda przy podkładach pod posadzki. Jeśli w planach masz montaż parkietu, musisz odczekać nawet dwa miesiące – tylko tak długa przerwa zapewni odpowiednio niską wilgotność podłoża.

Ile trwa szalowanie stropu? Czynniki wpływające na czas budowy

Pamiętaj, że każdy z tych etapów wymaga systematycznej opieki nad betonem:

  • regularnego zwilżania,
  • zabezpieczenia przed mrozem,
  • ochrony przed zbyt szybkim odparowaniem wody.

W sytuacjach, gdy goni Cię czas, stosuje się specjalistyczne mieszanki lub chemiczne domieszki, skracające proces wiązania. Ostatecznie jednak to kierownik budowy lub projektant decyduje, kiedy można bezpiecznie przejść do kolejnych prac. Takie przestrzeganie technologicznych przerw jest gwarancją, że beton osiągnie swoją docelową wytrzymałość.

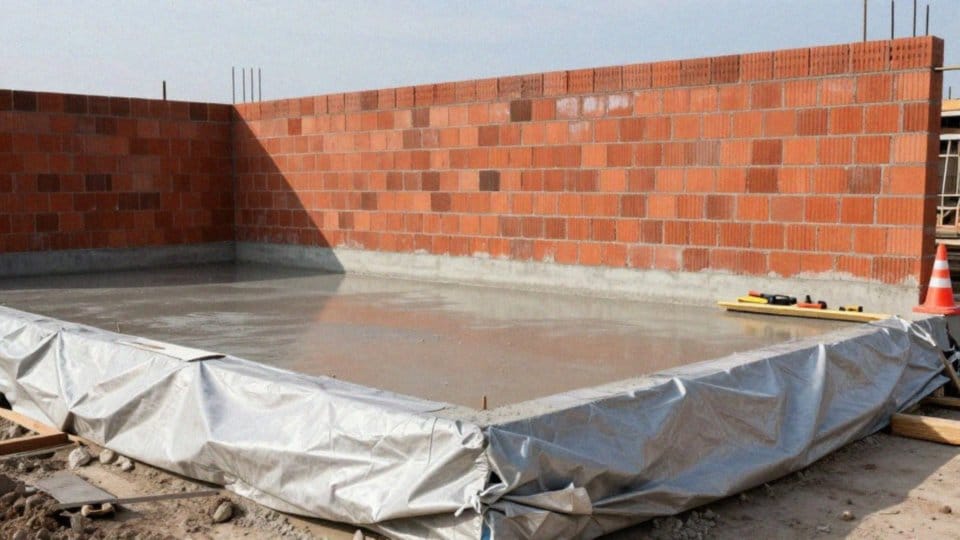

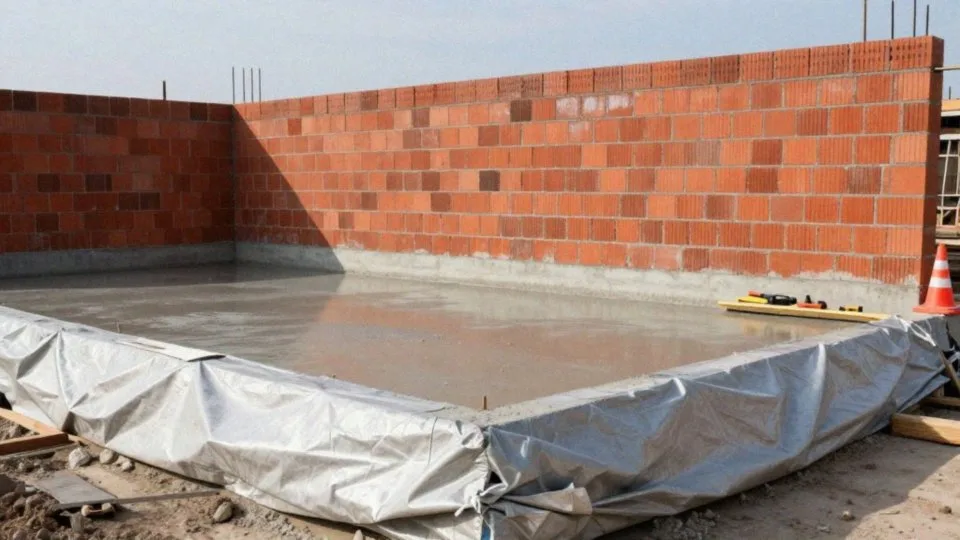

Ile trwają przerwy technologiczne na budowie?

Ile trwają przerwy technologiczne na budowie?

Czas oczekiwania podczas prac budowlanych zależy od wielu czynników, takich jak użyte materiały, warunki pogodowe czy specyfika konkretnego etapu. Po wylaniu ław fundamentowych warto wstrzymać się z dalszymi działaniami przez:

  • dwie do trzech dób,
  • wiążanie wieńca wymaga około dwóch tygodni,
  • pełne rozszalowanie stropów żelbetowych najlepiej wykonać po upływie miesiąca.

Również wykańczanie wnętrz wymaga dyscypliny czasowej. Świeże ściany murowane potrzebują co najmniej:

  • dwa miesiące, by odpowiednio wyschnąć,
  • tempo tego procesu zmienia się w zależności od wilgotności powietrza i aktualnej pory roku.

Podobnie jest z podkładami betonowymi pod podłogi; przed ułożeniem drewnianych paneli lub parkietu należy odczekać minimum:

  • osiem tygodni.

Jeśli zdecydujesz się na wylewkę samopoziomującą, na powierzchnię wejdziesz już po niespełna dobie, ale pamiętaj, że na całkowite wyschnięcie wpływ ma grubość warstwy. Standardowa pielęgnacja betonu trwa zazwyczaj od:

  • trzech do siedmiu dni.

To czas, w którym materiał nabiera wstępnej nośności, choć swoje docelowe parametry konstrukcyjne osiąga dopiero po 28 dniach. Dopiero gdy tynki i wylewki są już zupełnie suche, można bezpiecznie przystąpić do montażu płyt g-k – taka ostrożność skutecznie chroni spoiny przed pękaniem. Z kolei płytki ceramiczne można kłaść już po kilkunastu dniach od zakończenia prac tynkarskich. Choć nowoczesna chemia budowlana pozwala na przyspieszanie wielu etapów, nie warto ryzykować skracania tych terminów bez wyraźnej potrzeby, gdyż odbija się to na trwałości i jakości końcowej inwestycji.

Jak zaplanować przerwy technologiczne w harmonogramie?

Jak zaplanować przerwy technologiczne w harmonogramie?

Skuteczne prowadzenie budowy opiera się na precyzyjnym uwzględnieniu przerw technologicznych, niezbędnych m.in. dla:

  • fundamentów,
  • wieńców,
  • wylewek.

Każdy etap wymaga przestrzegania wytycznych projektowych i norm technicznych dotyczących czasu wiązania materiałów. Zamiast czekać bezczynnie, warto mądrze zarządzać zasobami; gdy beton schnie, zespół może przejść do instalacji wewnętrznych lub prac wykończeniowych, co minimalizuje przestoje. Dobry harmonogram to także przestrzeń na kwestie logistyczne, takie jak dostawy czy koordynacja pracy podwykonawców. Kluczem do sukcesu jest identyfikacja najważniejszych procesów oraz dodanie bezpiecznego zapasu czasu na wypadek niekorzystnej pogody.

Plan warto skonsultować z kierownikiem robót i projektantem, dbając o realizm terminów w odniesieniu do dostępności materiałów oraz specjalistów. Choć pośpiech jest niewskazany, zbyt długie przerwy również szkodzą – generują koszty i mogą negatywnie wpływać na elementy pozostawione bez nadzoru. Pamiętaj też o kwestiach formalnych, jak ważność pozwolenia na budowę. Inteligentna strategia to gwarancja płynnej pracy, która przekłada się na wysoką jakość i trwałość konstrukcji.

Jak warunki atmosferyczne wydłużają przerwy technologiczne?

Pogoda dyktuje tempo prac wykończeniowych, bezpośrednio wpływając na to, jak długo musimy czekać z kolejnymi etapami budowy. Wysoka wilgotność oraz deszczowa aura znacząco spowalniają odparowywanie wody z:

  • tynków,
  • wylewek,
  • surowych murów,

co wymusza wydłużenie przerw technologicznych. Dzięki temu unikamy przykrych konsekwencji w postaci kondensacji pary wodnej wewnątrz konstrukcji. Gdy słupek rtęci spada poniżej zera, beton staje się wyjątkowo wrażliwy. Aby uniknąć jego przemrożenia, kluczowe jest zapewnienie odpowiedniej temperatury mieszanki. W praktyce oznacza to konieczność korzystania z:

  • nagrzewnic,
  • osłon ochronnych,
  • specjalistycznej chemii, takiej jak przyspieszacze wiązania.

Zaniedbania na tym etapie mogą osłabić strukturę betonu, prowadząc do nieodwracalnych uszkodzeń. Z kolei skrajnie słoneczne i wietrzne dni niosą ryzyko zbyt szybkiego odparowania wody, co często kończy się pojawieniem nieestetycznych rys skurczowych. W takich chwilach ratunkiem bywa regularne nawilżanie powierzchni, które pozwala zachować właściwe tempo hydratacji. Projektując harmonogram, szczególnie przy domach energooszczędnych, musimy patrzeć w prognozy pogody z wyprzedzeniem. Zimą przestoje stają się niemal codziennością, dlatego kluczowe jest, by przed zamknięciem termoizolacji upewnić się, że ściany oddały nadmiar wilgoci. Elastyczne podejście do planu prac, oparte na bieżącej analizie warunków atmosferycznych, to najlepszy sposób na uniknięcie problemów z trwałością budynku w przyszłości.

Czy prawo budowlane reguluje przerwy technologiczne?

W przepisach prawa budowlanego nie znajdziemy sztywnych wytycznych odnośnie do długości przerw technologicznych. O tempie prac decydują przede wszystkim:

  • zasady sztuki budowlanej,
  • zapisy w dokumentacji technicznej,
  • rekomendacje samych producentów materiałów.

To właśnie ich zalecenia determinują, jak długo beton musi wiązać czy tynk schnąć, aby konstrukcja zachowała pełną trwałość. Należy pamiętać, że każdy przestój na placu robót musi zostać odnotowany w dzienniku budowy. Jest to formalny dowód ciągłości inwestycji, o którym nie wolno zapominać, zwłaszcza w obliczu kontroli nadzoru budowlanego. Co więcej, warto mieć na uwadze prawne rygory – przerwa w budowie przekraczająca trzy lata skutkuje wygaśnięciem pozwolenia na budowę.

Pokusa przyspieszania prac w celu oszczędności finansowych bywa ryzykowna. Ignorowanie czasu potrzebnego na wiązanie materiałów może doprowadzić do poważnych wad konstrukcyjnych, za które pełną odpowiedzialność bierze kierownik robót. W obliczu każdych nieprzewidzianych trudności najbezpieczniej jest skonsultować się z projektantem obiektu. Rzetelne przestrzeganie technicznych wymogów to przede wszystkim inwestycja w bezpieczeństwo i spokój inwestora, pozwalająca uniknąć kosztownych poprawek oraz komplikacji natury prawnej.

Kiedy można wprowadzić się po przerwach technologicznych?

Wprowadzka do nowego domu to wielki moment, jednak warto z nią poczekać, aż budynek w pełni pozbędzie się wilgoci technologicznej, a prace wykończeniowe dobiegną końca. Pośpiech w tym przypadku nie popłaca – zamieszkanie w otoczeniu mokrych ścian czy niewyschniętych wylewek to prosta droga do pojawienia się pleśni i znacznego obniżenia komfortu oddychania wewnątrz pomieszczeń.

Zanim na dobre rozgościsz się w nowych czterech ścianach, poświęć chwilę na weryfikację kilku kluczowych kwestii. Przede wszystkim upewnij się, że wszystkie instalacje są w stu procentach sprawne:

  • przetestuj szczelność systemów hydraulicznych,
  • sprawdź poprawne działanie sieci elektrycznej,
  • zweryfikuj wydajność ogrzewania i wentylacji.

Odpowiednio ustawione systemy wentylacji i ogrzewania znacznie przyspieszą ostateczne osuszanie budynku. Pamiętaj także o wymaganych parametrach wykończeniowych. Tynki powinny przejść pełny proces sezonowania, a w przypadku planowanego układania podłóg drewnianych, zadbaj o właściwy poziom wilgotności podkładu betonowego; zazwyczaj potrzeba na to około dwóch miesięcy.

Jeśli masz wątpliwości, czy mury są już gotowe na przyjęcie mebli, zleć profesjonalny pomiar wilgotności przegród. Zbyt wysokie wyniki mogą wymagać interwencji specjalistycznych osuszaczy. Ostateczne słowo należy do kierownika budowy lub inspektora nadzoru. To oni swoim autorytetem potwierdzają, że budynek nie tylko spełnia narzucone normy bezpieczeństwa, ale został wykonany zgodnie z technologią, co gwarantuje pełen spokój podczas użytkowania domu.
