Spis treści
Ile trwa szalowanie stropu?
| Etap prac | Szacowany czas trwania |
|---|---|
| Szalowanie wieńców stropu nad parterem | 1-3 tygodnie |
| Wykonanie wieńców i stropu | 1-2 dni |
| Szalowanie, zbrojenie i zalanie betonem schodów na poddasze | 3-4 dni |
| Szalowanie, zbrojenie i wykonanie wieńca pod murłatę | 1-2 dni |
| Pielęgnacja i rozszalowanie stropu oraz schodów | 4-5 dni |
Czas potrzebny na szalowanie stropu jest wypadkową wybranej technologii oraz biegłości ekipy. W przypadku konstrukcji monolitycznych przygotowanie pełnego deskowania zajmuje zazwyczaj od kilku dni do dwóch tygodni, zależnie od stopnia skomplikowania projektu. Tradycyjne metody, oparte na precyzyjnym ustawianiu podpór, są najbardziej czasochłonne, podczas gdy nowoczesne systemy panelowe czy stropy typu Smart pozwalają skrócić ten etap nawet do 24-48 godzin.
Wybierając prefabrykaty, eliminujemy konieczność tworzenia pełnej formy, co znacząco odciąża plac budowy. Alternatywą są stropy gęstożebrowe, gdzie montaż elementów odbywa się ręcznie i wymaga dodatkowego dozbrojenia – proces ten zajmuje średnio około pięciu dni. Należy jednak pamiętać, że pełen cykl prac, obejmujący wylanie wieńca czy wiązanie zbrojenia, może wydłużyć się do trzech tygodni.
Na ostateczny harmonogram wpływają nie tylko umiejętności fachowców, ale również kapryśna aura, która często wymusza przerwy technologiczne. Inwestycja w zaawansowane szalunki systemowe to jednak sprawdzony sposób na szybsze przejście do etapu betonowania, zwłaszcza gdy zespół potrafi sprawnie zarządzać rozstawem stempli i optymalizować każdy ruch.
Kiedy można rozszalować strop po betonowaniu?
Beton potrzebuje zazwyczaj 28 dni w optymalnej temperaturze i wilgotności, aby w pełni wykształcić swoją wytrzymałość. W tradycyjnych systemach, takich jak:
- stropy monolityczne,
- stropy gęstożebrowe,
- stropy prefabrykowane typu filigran,
- płyty kanałowe.
Pełny okres oczekiwania jest niezbędny przed usunięciem deskowania i podpór. Zbyt wczesny demontaż grozi poważnymi konsekwencjami, w tym ugięciami czy niebezpiecznymi pęknięciami konstrukcji. W przypadku stropów prefabrykowanych okres ten można skrócić do około dwóch tygodni, o ile odpowiednia dokumentacja i parametry użytej mieszanki cementowej potwierdzą, że beton osiągnął wystarczającą nośność.
Jeszcze bardziej elastycznym rozwiązaniem jest strop Smart – jego konstrukcja pozwala na niemal natychmiastowe obciążanie po montażu, co wynika z braku konieczności stosowania warstwy nadbetonu. Kluczowe jest jednak, aby każda przerwa technologiczna wiązała się ze staranną pielęgnacją mieszanki, co zapobiega zbyt gwałtownemu odparowywaniu wody.
Ostateczne słowo w kwestii rozszalowania należy zawsze do kierownika budowy lub projektanta. To oni, analizując warunki pogodowe i rzeczywiste wyniki badań wytrzymałościowych, decydują o bezpiecznym tempie dalszych prac. Pamiętajmy, że składowanie materiałów budowlanych na niedojrzałym stropie stwarza realne zagrożenie i jest absolutnie niedopuszczalne.

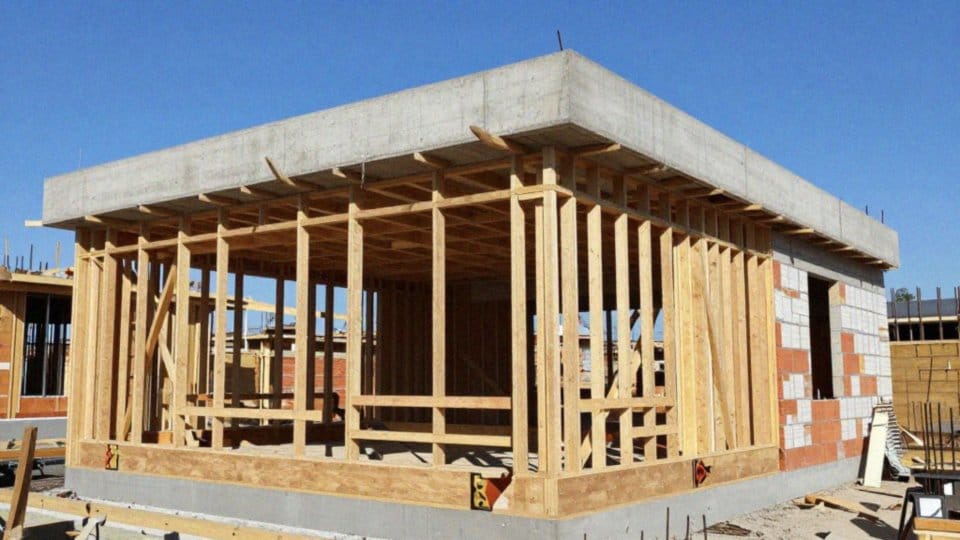

Jakie etapy obejmuje szalowanie stropu?

Budowa stropu rozpoczyna się od analizy dokumentacji projektowej i wyboru optymalnej technologii, takiej jak:
- system monolityczny,
- system gęstożebrowy.
Zanim jednak ruszą prace właściwe, konieczne jest uporządkowanie placu budowy. Kolejne dni upływają na przygotowaniu:
- słupów nośnych,
- wieńców.
Następnie ekipa przystępuje do tzw. szalowania – precyzyjnego montażu stempli, podpór, dźwigarów i belek, na których spocznie właściwa konstrukcja. Kluczowe jest tu dokładne spasowanie płyt szalunkowych, co bezpośrednio przekłada się na stabilność całej układanki. Kolejny etap to zbrojenie, czyli pieczołowite układanie i wiązanie stalowych prętów, które muszą zostać solidnie zakotwiczone w elementach pionowych.
Jeśli projekt zakłada użycie wypełniaczy typu pustaki Teriva, umieszcza się je między belkami konstrukcyjnymi. Gdy szkielet jest gotowy, przychodzi czas na zalewanie całości betonem o klasie wytrzymałości ściśle określonej przez inżyniera. Aby strop zyskał odpowiednie parametry, wymaga tzw. pielęgnacji – ochrony przed gwałtownymi zmianami temperatury i utrzymywania właściwego poziomu wilgoci.
Dopiero gdy płyta uzyska pełną nośność, można bezpiecznie zdemontować system wsporczy. Tak przygotowana baza pozwala na rozpoczęcie robót wykończeniowych, takich jak:
- układanie warstw akustycznych,
- przygotowanie podłoża pod podłogi.
Każdy z wymienionych kroków podlega rygorystycznej kontroli, ponieważ to właśnie staranność wykonania decyduje w przyszłości o bezpieczeństwie całego budynku.
Ile czasu zajmuje zbrojenie stropu i betonowanie?
Zbrojenie stropu monolitycznego to zadanie wymagające od jednego dnia do nawet tygodnia pracy, zależnie od metrażu i skomplikowania konstrukcji. Najbardziej pracochłonne okazuje się:
- dokładne formowanie wieńców,
- precyzyjne wiązanie prętów w żebrach rozdzielczych.
Zupełnie inaczej wygląda montaż płyt prefabrykowanych, takich jak filigran czy panele kanałowe – w tym przypadku samo posadowienie zajmuje zaledwie dwie lub trzy godziny, po których następuje już tylko drobne dozbrajanie. Samo betonowanie typowej kondygnacji mieszkalnej zamykamy zazwyczaj w ciągu jednej doby. Kluczem do sukcesu jest tutaj sprawna logistyka, która pozwala na równomierne rozlanie i fachowe zagęszczenie mieszanki. Jeśli ekipa jest zgrana, a aura dopisuje, cały cykl od przygotowania stali po wylanie betonu trwa około siedmiu dni. W przypadku prostszych prefabrykatów czas ten można skrócić nawet do 48 godzin. Ostateczny termin realizacji zależy jednak zawsze od tempa pracowników układających zbrojenie oraz punktualności dostaw betonu na plac budowy.
Co wpływa na czas szalowania stropu?
Wybór odpowiedniej technologii znacząco rzutuje na efektywność szalowania stropu. Tradycyjne konstrukcje monolityczne angażują sporo czasu, ponieważ wymagają żmudnego, precyzyjnego deskowania oraz ustawiania podpór. Alternatywą są systemy panelowe i prefabrykaty typu filigran, które pozwalają przeskoczyć etap budowy pełnego szalunku, skracając prace przygotowawcze o dobrych kilkadziesiąt procent.
Kluczową rolę odgrywa tu sam system szalunkowy. Rozwiązania systemowe gwarantują:
- powtarzalność,
- błyskawiczny montaż.
Podczas gdy klasyczne drewniane szalunki zmuszają pracowników do ręcznego docinania i dopasowywania każdej części. Tempo postępów zależy również od zgrania ekipy przy łączeniu wieńców, słupów czy belek nośnych. Ostateczny harmonogram wyznaczają też parametry techniczne, takie jak:
- grubość stropu,
- rozpiętość.
Złożona geometria budynku wydłuża czas obmiarów i ustawiania stężeń, które są niezbędne dla zapewnienia bezpieczeństwa na placu budowy. Płynność robót kształtuje również dostępność materiałów, w tym:
- płyt prefabrykowanych,
- pustaków stropowych typu Teriva.
Oczywiście nie można pomijać czynników zewnętrznych. Ekstremalne warunki pogodowe wymuszają dodatkowe zabezpieczenia przy pielęgnacji betonu, co przesuwa moment gotowości stropu. Niezależnie od wybranych metod, sztywne trzymanie się wytycznych projektowych dotyczących klasy betonu pozostaje fundamentem – to od nich zależy nie tylko szybkość realizacji, ale przede wszystkim trwałość i nośność całej konstrukcji.

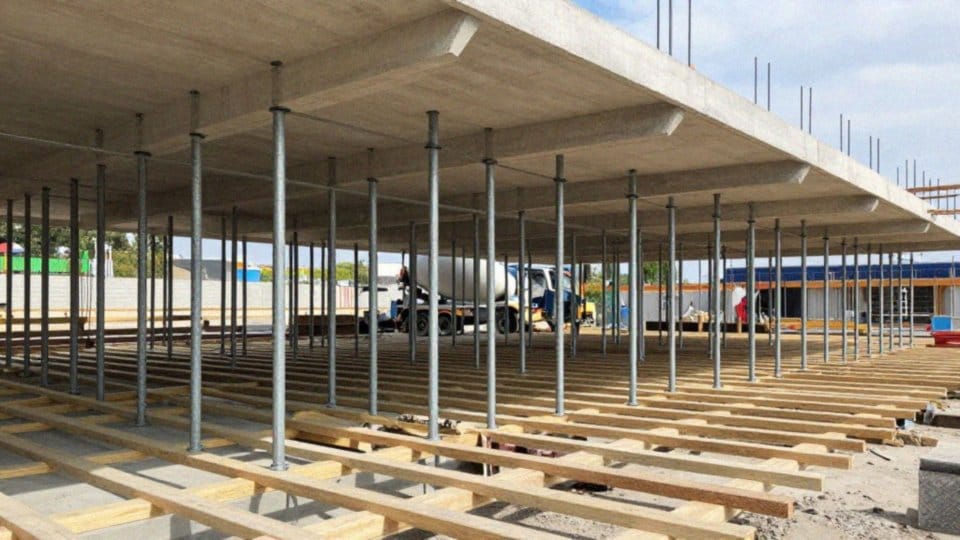

Jak podpory montażowe wpływają na czas szalowania stropu?

Podpory montażowe to fundament stabilności każdej konstrukcji w trakcie wiązania betonu. Sposób, w jaki je dobierzemy, bezpośrednio przekłada się na tempo budowy. W przeciwieństwie do tradycyjnych rozwiązań drewnianych, systemowe stemple stalowe oferują znacznie szybszą regulację wysokości. Ich precyzyjny mechanizm gwintowany pozwala ekipom sprawnie ustawić szalunek, co niweluje potrzebę czasochłonnych poprawek.
Kluczem do bezpieczeństwa na placu budowy jest rozmieszczenie elementów zgodnie z projektem. Takie podejście skutecznie chroni przed niepożądanymi ugięciami stropu. Zbyt rzadkie ustawienie podpór lub ich słaba stabilność to prosta droga do powstawania defektów, które generują kosztowne naprawy i paraliżują kolejne etapy prac.
Inwestycja w certyfikowany system wsporczy gwarantuje optymalne rozłożenie ciężaru, co jest niezbędne dla zachowania trwałości obiektu. Pamiętajmy też, że moment usuwania stempli jest ściśle powiązany z procesem dojrzewania mieszanki. Zbyt wczesne rozdeskowanie może nieodwracalnie obniżyć parametry techniczne stropu, dlatego terminy demontażu zawsze powinny wynikać z zaleceń projektanta lub wiarygodnych badań laboratoryjnych.
Profesjonalne podejście do tego etapu pozwala uniknąć przestojów, dając pewność, że gotowy strop spełnia wszelkie normy bez potrzeby kosztownego dozbrajania konstrukcji.
Jak szalowanie stropu wpływa na czas budowy i koszty?
Decyzja o wyborze technologii szalowania to jeden z kluczowych kroków, który bezpośrednio determinuje budżet oraz tempo prac na budowie. Najbardziej kosztowną metodą są stropy monolityczne, gdzie wydatki na robociznę wahają się w granicach 450–650 zł/m². W tej cenie mieści się pełne przygotowanie szalunków, w tym dźwigary i stemple.
Choć tradycyjne deskowanie na starcie wydaje się tańsze, w praktyce znacząco wydłuża czas pracy ekipy, co finalnie przekłada się na wyższe rachunki za godziny pracy. Zdecydowanie sprawniejszym rozwiązaniem są systemy prefabrykowane. Wybierając stropy filigran (koszt rzędu 320–460 zł/m²) lub płyty kanałowe (300–420 zł/m²), eliminujemy konieczność żmudnego deskowania całej powierzchni.
Warto jednak pamiętać, że prefabrykaty wymuszają użycie ciężkiego sprzętu, więc koszty wynajmu dźwigu trzeba uwzględnić w logistyce projektu. Dla inwestorów szukających oszczędności, dobrym wyborem mogą okazać się stropy gęstożebrowe. Materiały do ich wykonania kosztują zazwyczaj od 170 do 230 zł/m², jednak montaż jest bardziej pracochłonny niż w przypadku gotowych płyt panelowych.
Z kolei profesjonalne szalunki systemowe wyraźnie podnoszą bezpieczeństwo i precyzję, choć wiążą się z dodatkowym czynszem za dzierżawę sprzętu. Pamiętajmy, że na ostateczny rachunek wpływają również parametry techniczne budynku, takie jak:
- rozpiętość stropu,
- zakładana nośność,
- klasa betonu,
- wymogi akustyczne.
Dlatego tak ważne jest, aby optymalizację kosztów i czasu przeprowadzić już na etapie projektu. Pozwoli to uniknąć kosztownych przestojów oraz błędów konstrukcyjnych, które mogłyby negatywnie wpłynąć na płynność inwestycji.
